梁板墙柱节点处不同强度混凝土如何同步浇筑?

发布日期:2020-06-04 09:18:06 浏览量:1042

       在现浇混凝土框架结构高层建筑中,为满足抗震设防的要求,通常采用“强柱弱梁”、“强剪弱弯”、 “强节点强锚固”的设计原则,柱和剪力墙的混凝士强度等级往往要高于梁和板的混凝士强度等级,且随着建筑高度的增加,两者的混凝土强度等级差距越来越大。节点混凝士强度等级不同的情况往往会给施工带来诸多的不便,如果解决处理不当,则会降低节点混凝土强度,影响结构受力。本文所示工程采用同步浇筑工艺,在节点处梁、板钢筋绑扎...



       本工程设计混凝士强度等级为:梁板混凝士等级均为C30;墙柱混凝士等级C40-C55。较大截面的梁尺寸为500*1800、500*2400等, 梁板、墙柱节点最深处达2.4米,节点处混凝士等级最高相差5个等级。

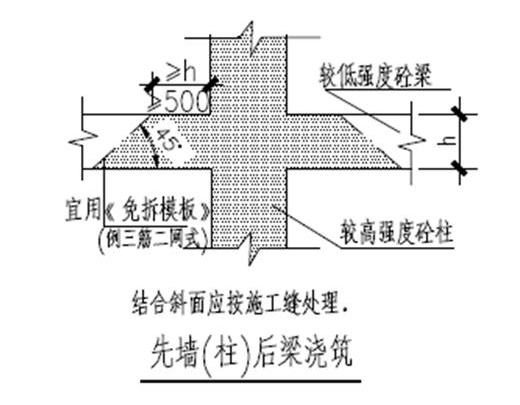

▲梁柱节点处不同标号混凝土浇筑的一般做法

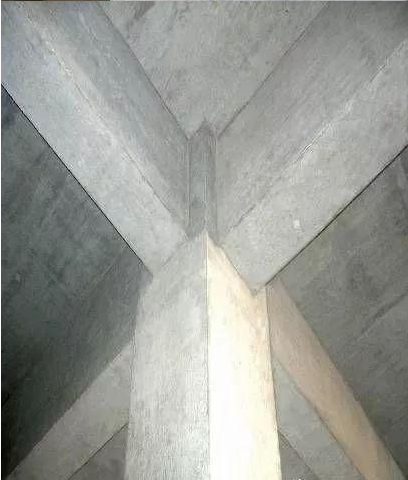

       因梁截面尺寸较大,梁柱混凝士等级相差大,如采用一般做法很难达到设计要求,因此采用同步浇筑的施工工法,以保证梁柱节点处混凝土无冷缝裂缝,强度满足设计要求。


同步浇筑方案

       采用钢板网(简易收口网)垂直栏设在节点处,距高强度等级混凝土的墙柱边500mm处,高低不同强度等级混凝土同步浇筑。


实施要点

1.高低强度等级混凝士进行有效的分隔。

2.控制高低强度等级混凝土初终凝时间一致。

3.高低强度等级混凝土同步浇筑的施工组织、混凝土供应及输送。


实施对策

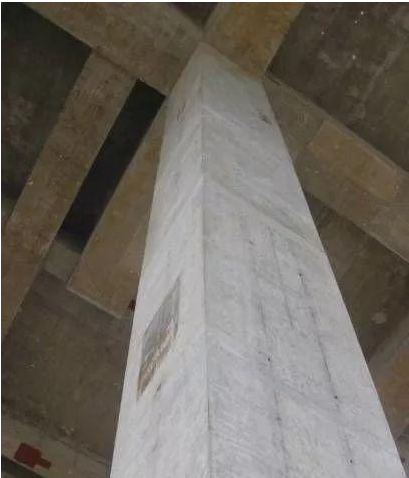

1、高低强度等级混凝土分隔

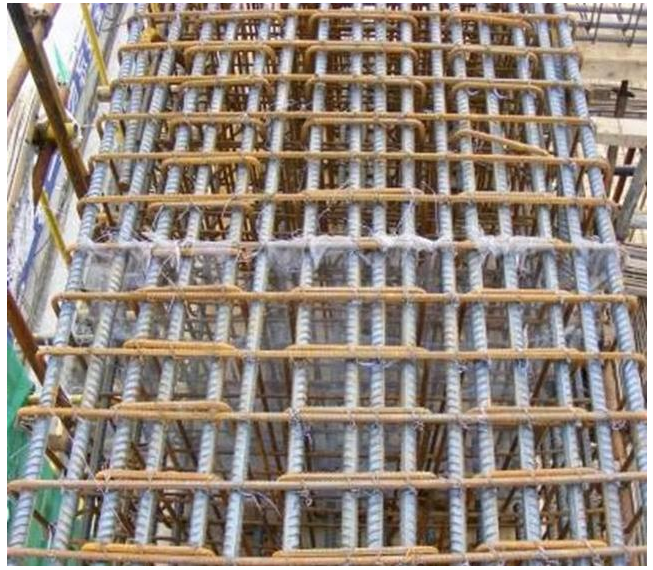

      在地下室顶板结构层梁、板底模支好,梁板钢筋绑扎好后,进行技术交底后实施,在离柱墙边500mm处栏设网孔为5- -8mm的钢丝网,钢丝直径0.5-0.9mm (简易收口网),用22号铁丝绑扎牢固。在梁部位直接绑扎在梁箍筋上,箍筋钢度不够的用双箍筋或用圆1 2钢筋加强;在板部位钢丝网直接绑在板上下层筋上、板较厚的根据板厚及上下层筋直径、.上下保护层厚 度用园12钢筋焊成框,中间间隔200焊一根横挡, 然后将钢丝网绑扎在钢筋框上栏设在板..


2、控制高低强度等级混凝土初终凝时间

       每次楼面结构混凝士浇筑前,与预拌混凝土厂家联系调整好高低强度等级混凝土配合比,使高低强度等级混凝土初终凝時间基本-致,选用水泥品种相同,所掺掺合料及外加剂一致,使高低强度等级混凝土初终凝基本保持同步,以便梁板、墙柱节点高低强度等级混凝土同步浇筑。每次梁板墙柱节点高低强度等级混凝士浇筑均跟踪预拌混凝土厂检查高低强度等级混凝土初终同步情况合格后方可进场。




文章来源: 永年加固公司
本文链接: http://www.lubanwang.com/a_20200604103151.html
任何关于加固工程的问题和建议,敬请咨询:0591-87868646

永年微信公众号
联系我们
  • 公司名称:福州永年工程技术有限公司
  • 联系人:李先生 手机:13696836900
  • 电话:0591-87868646 传真:0591-87868646
  • QQ:283909919  996130760
  • E-Mail:283909919@qq.com
  • 地址:福州市仓山区城门镇福峡路世纪景城13号楼

网站首页  | 联系永年  | 加固技术  | 诚邀加盟  | 招贤纳士  | 免责声明  | 网站地图
