房屋加固保护方案施工方案
发布日期:2017-04-19 01:20:04 浏览量:1734在本工程4#竖井~ 7#竖井(0+563~0+875.9)之间,隧道南侧有一片平房距离隧道较近,最近处为2.0m,房屋结构均处在隧道开挖影响线内, 同时由于隧道穿越地层以砂性土、粉质土为主,土体自稳能力较差。为保证房屋结构安全,减少地面沉降,经专家论证会研究,经设计、甲方认可,拟在隧道与房屋之间打设一排φ108钢管隔离桩,间距500mm,并在桩顶做冠梁形成整体,起到隔离桩的作用,同时管内进行注浆加固房屋与隧道之间的土体。在隧道初支每榀拱脚连接板处增设Φ32锁脚注浆锚管各一根,长度1.5m,并加强初支背后注浆。
房屋加固保护施工方法
1 钢管隔离桩布置
隔离桩采用Φ108 钢管,在管周布孔(孔距100mm~200mm,孔眼直径为8mm),管下端砸扁封闭。
隔离桩布置在房屋与电力隧道之间,沿隧道方向布置一排,相邻管间距0.5m。隔离桩垂直打设,深入隧道底板下1.0m处。
在无水条件下,钢管内注浆采用水泥浆加固;若降水效果不能达到明显效果时,钢管内注浆采用水泥基类浆液加固。注浆压力在0.4~0.6Mpa,单位时间注浆量控制在15~30L/min。采用“分级升压法”进行注浆压力控制,压力由低到高逐渐提高,在注浆压力没有明显增长和降低时,稳压在10min后停止注浆。
2 注浆工艺
(1)注浆管制作示意
注浆管采用长Ф108 热轧钢管加工而成,管前端加工成锥形,以便插打,并防止浆液前冲。中间部位钻Ф8mm溢浆孔,呈梅花形布置(防止注浆出现死角),间距100~200mm,尾部1.0m范围内不钻孔防止漏浆,末端焊Ф6 环形箍筋,以防打设注浆管时端部开裂,影响注浆管联接。
(2) 注浆材料和注浆压力:
在无水条件下,钢管内注浆采用水泥浆加固;若降水效果不能达到明显效果时,钢管内注浆采用水泥基类浆液加固。注浆压力0.4 ~0.6MPa。
(3) 注浆量的计算
注浆量可根据公式Q=π R2αβn L ,其中:
Q ——注浆量
R ——扩散半径
L ——注浆长度
α——浆液充填系数
β——注浆材料损耗系数
n ——孔隙率
(4) 注浆终结
当某个注浆孔达到如下的注浆效果时,即可停止注浆1)注浆压力逐步升高,当达到设计终压并继续注浆10 分钟以上,注浆压力无明显下降。
2)有一定的注浆量,与设计注入量大致接近,注浆结束时进浆量一般在20~ 30L/ 分钟以下。
(5) 注浆的施工工艺和质量控制

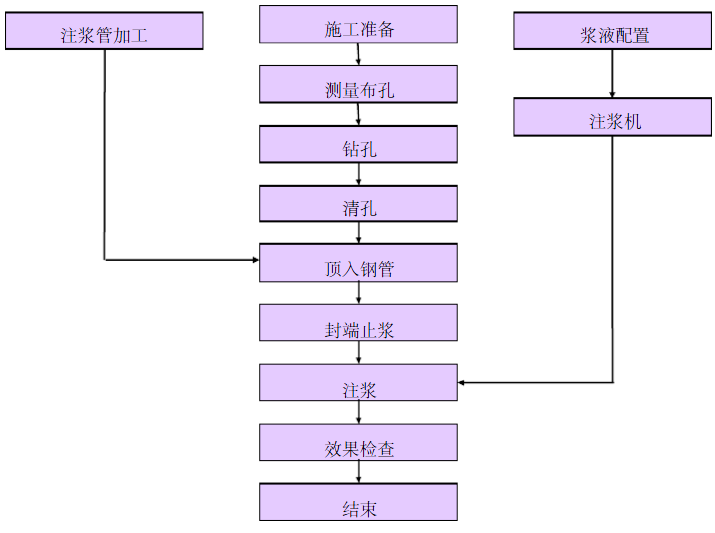

注浆施工的主要工艺流程如下:
①钻孔:先清理表面,定位,采用风钻成孔,钻孔完毕后下注浆管,下管过程中若遇特殊情况,如孔内阻塞等,应立即停止下管,将注浆管提出地面,重新清孔,处理完毕后再重新下管。
②注浆: 注浆选用水泥浆注浆机进行注浆, 根据工程实际情况, 选用全孔一次注浆方式。注浆时若注浆压力突然升高或降低,应采用间歇反复注浆处理。外围注浆孔可采用分段注浆, 注浆孔下部3~4m先行注浆,达到结束标准后,提升注浆管进行上一段注浆。
浆液必须在规定的时间内用完,不得任意延长停放时间。注浆时浆液必须在规定的时间内用完,不得任意延长停放时间。注浆时应注意检查各联接管件的联接状态,对注浆速度应严格控制。注浆压力经试验确定,注浆厚度即注浆浆液扩散半径应不小于500mm。
3 注浆材料
本工程地处城区,施工时对环保要求较高,同时隧洞穿越的地层复杂、多变,要求注浆浆液的适应性较强,所以注浆材料须满足以下要求:
(1)浆液是真溶液,也可以是悬浊液。浆液粘度低,流动性好,能进入细小裂隙;
(2)凝胶时间可以在几秒至几十分钟范围内随意调节,并能准确地控制;
(3)稳定性好,在常温、常压下较长时间存放不改变其基本性质, 不发生强烈的化学反映;
(4)无毒、无臭,不污染环境,对人体无害,属非易燃、易爆物品;
(5)对注浆设备、管道、混凝土结构物及橡胶制品等无腐蚀性,并容易清洗;
(6)固化时无收缩现象,固化后与岩石、混凝土、卵石、砂等有一定粘结性;
(7)来源丰富,价格便宜;配制方便,操作简单。
